Études issues de vos archives

Un même programme, trois manières de construire.

Maison familiale d’environ 130 m², trois chambres, bureau, garage et terrasse : comparez une organisation plain-pied et une organisation à étage.

Découvrir la collection M130 complète

Ouvrir le comparatif complet

Solution 01

Construction traditionnelle

Le plan suit librement la forme du terrain. Les murs, planchers, charpente et réseaux sont réalisés principalement sur le chantier.

  • Plain-pied : séparation jour/nuit, circulation simple et terrasse directement accessible.
  • À étage : emprise au sol réduite ; séjour, bureau et garage en bas ; chambres et pièces d’eau en haut.
  • Adaptée à : architecture locale, parcelle accessible et personnalisation poussée.

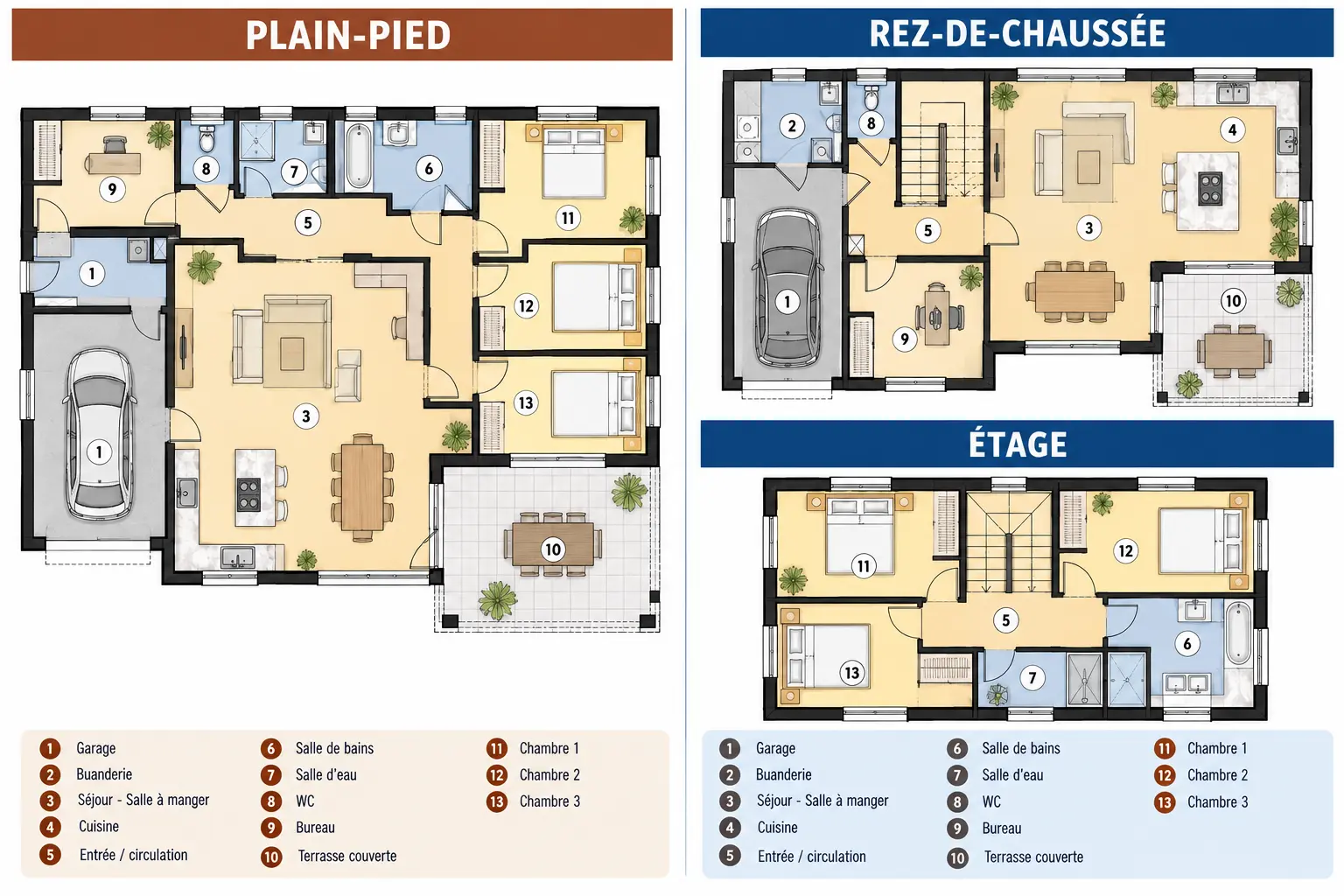

Plans conceptuels ASENAMODUL d’une maison traditionnelle en plain-pied et à étage
Étude conceptuelle — distribution et dimensions à reprendre par un architecte.

Solution 02

Cube béton hybride

Le programme est découpé en modules répétitifs, panneaux et cadres. Les chambres utilisent des volumes CUBE, les pièces humides des POD et le séjour une combinaison FRAME + WALL + SLAB.

  • Plain-pied : modules organisés en L autour de la pièce de vie et de la terrasse.
  • À étage : noyau technique et escalier centrés pour aligner les réseaux entre les niveaux.
  • Adaptée à : recherche d’inertie, de robustesse et de préfabrication contrôlée.

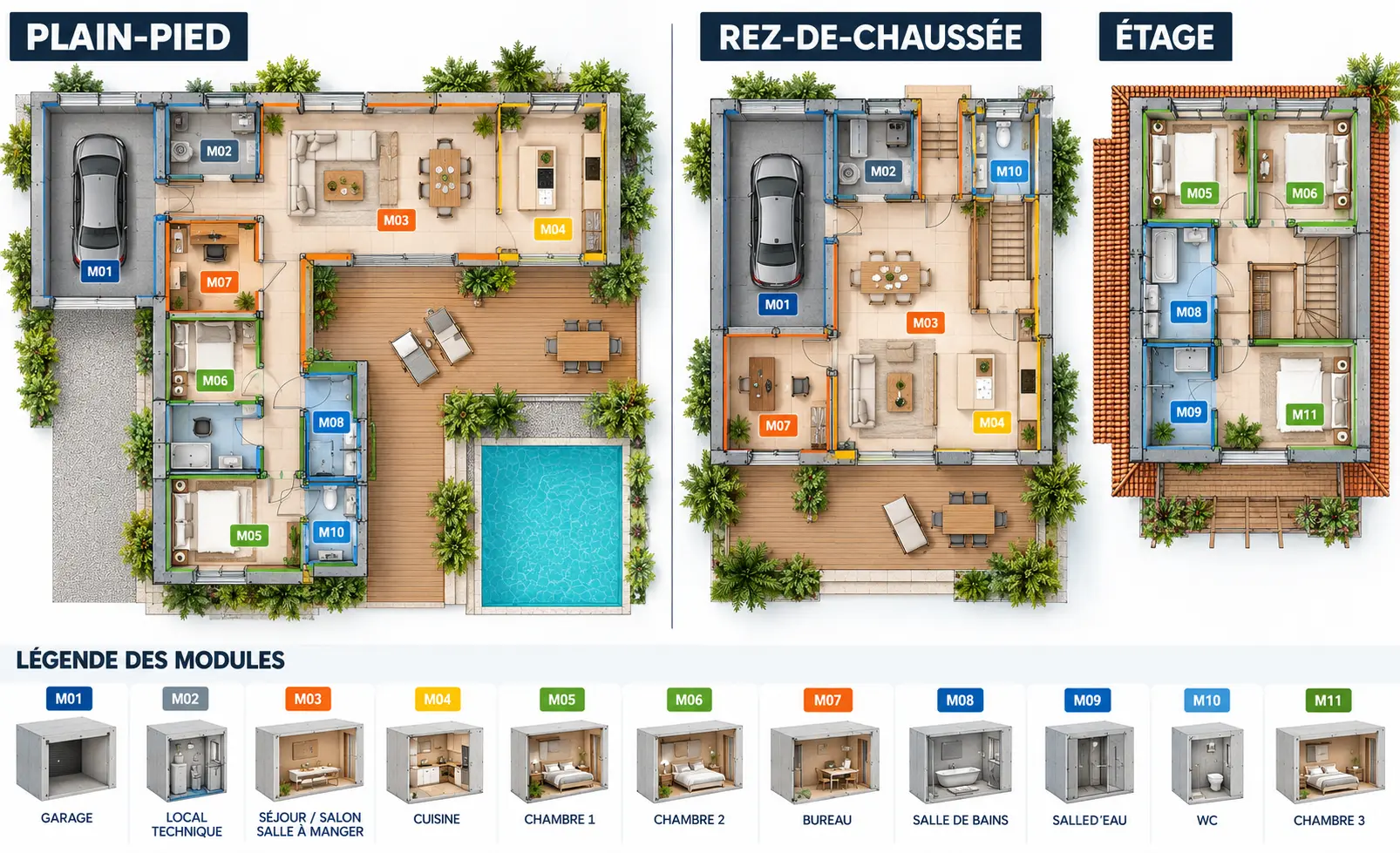

Plans conceptuels ASENAMODUL en modules cube béton, plain-pied et étage
Découpage modulaire indicatif — masses, joints et levage à calculer.

Solution 03

Structure métallique volumétrique

La maison utilise des travées transportables avec assemblages secs. Les cadres associés ouvrent le séjour tandis que les chambres restent dans une trame répétitive.

  • Plain-pied : assemblage linéaire ou en L, facilement extensible par une travée supplémentaire.
  • À étage : modules superposés avec alignement des poteaux, des gaines et de l’escalier.
  • Adaptée à : chantier rapide, poids réduit et préfinitions importantes en atelier.

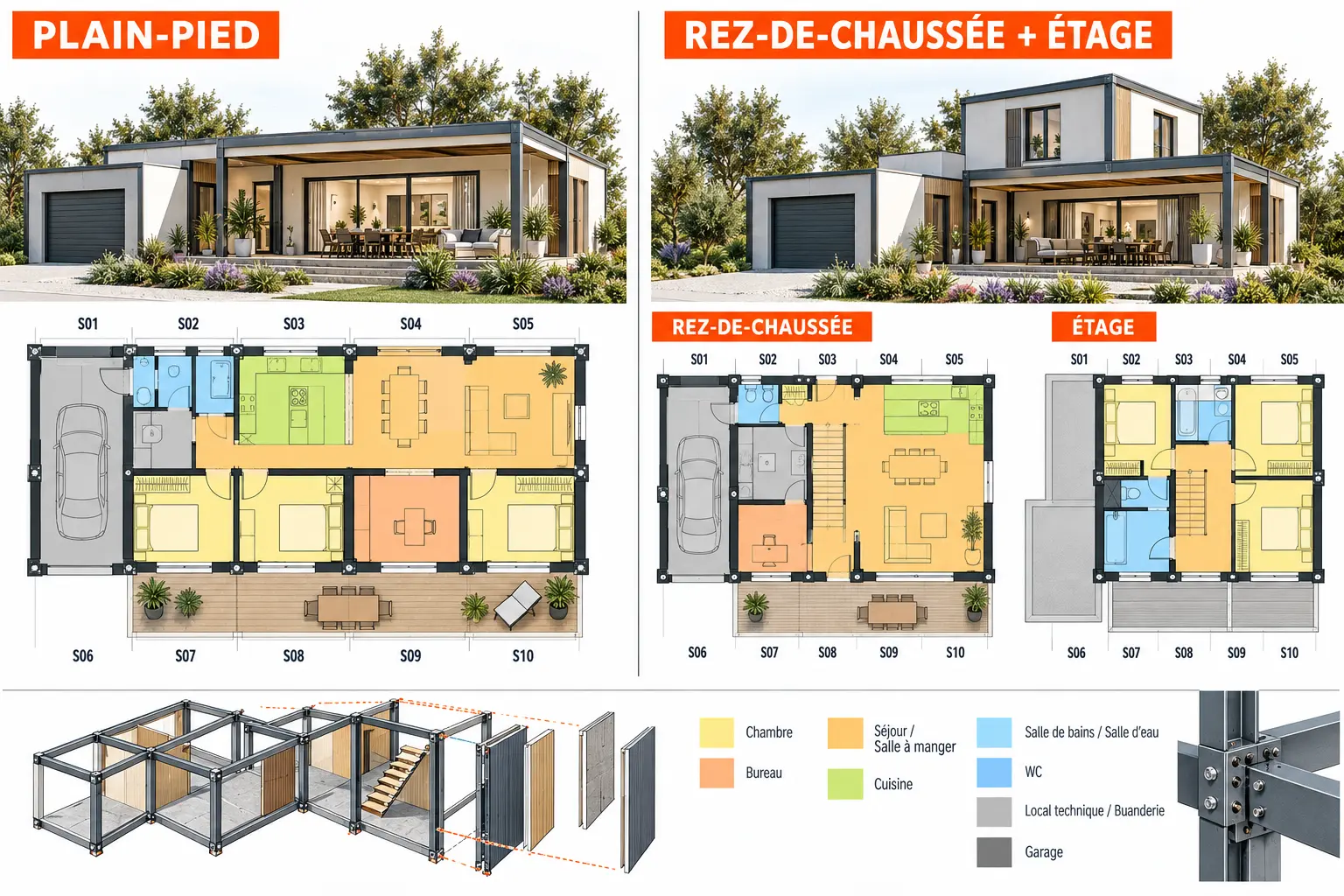

Plans conceptuels ASENAMODUL à structure métallique, plain-pied et étage
Trame métallique indicative — sections et assemblages soumis au calcul.

Études ASENAMODUL

Avant-projets originaux

Des études propres à ASENAMODUL, présentées pour comparer les architectures et systèmes constructifs.

Avant-projet original ÉLÉA 112 avec toit plat
AVP 01

ÉLÉA 112 Terrasse

R+1 · toit plat · terrasse au premier étage

Avant-projet original ÉLÉA 112 avec toiture en tuiles
AVP 02

ÉLÉA 112 Tradition

R+1 · charpente et tuiles · terrasse au premier étage

Avant-projet M130 Steel en structure métallique
AVP 04

M130 Steel

Structure métallique · plain-pied ou étage

Dossier original en préparation

Le futur dossier ÉLÉA 112 présentera les principes architecturaux, le découpage modulaire et les points techniques à étudier.

Document conceptuel non exécutable. Validation obligatoire par un architecte et les bureaux d’études compétents.
Demander une étude

Calendrier indicatif

Le montage rapide n’est qu’une partie du délai.

Le calendrier complet comprend la conception, les études, les autorisations, la fabrication ou le gros œuvre, les raccordements et les finitions.

Traditionnelle

Environ 9 à 14 mois de travaux

  1. Préparation technique1 à 3 mois
  2. Fondations et gros œuvre3 à 5 mois
  3. Hors d’eau / hors d’air2 à 3 mois
  4. Second œuvre et finitions3 à 5 mois

Les phases se suivent davantage et restent sensibles aux intempéries et à la coordination des entreprises.

Structure métallique

Objectif global : 4 à 6 mois

  1. Études et plans de fabrication6 à 10 semaines
  2. Usine + fondations en parallèle4 à 8 semaines
  3. Levage et assemblage1 à 3 jours*
  4. Raccords et finitions2 à 6 semaines

*Sous réserve d’accès, de météo, de grue, de transport, de contrôles et d’un haut niveau de préfabrication.

Ces durées sont des fourchettes de programmation, pas des engagements contractuels. Elles varient selon le terrain, le modèle, la commune, les études, le niveau de finition, la disponibilité des fabricants, le transport et les entreprises retenues.

Transformer votre plan

Vous avez déjà un dessin ou un plan de maison ?

ASENAMODUL peut comparer son adaptation en traditionnel, béton hybride et structure métallique.
